ওয়ার্কফ্লো, অনুমোদন ও দরপত্র প্রকাশ (Publish) | ই-জিপি বাংলা
Book About Tenders Services SLT Calculator Blog Contact
ক্রয়কারী ম্যানুয়াল · ক্রয়চক্রের ধাপ

ওয়ার্কফ্লো, অনুমোদন ও প্রকাশ

সব প্রস্তুতির পর আসে শেষ দুটি ধাপ — ওয়ার্কফ্লো ও প্রকাশ। দাপ্তরিক ম্যানুয়ালের একটি বাক্য এখানে গুরুত্বপূর্ণ: “Once the workflow is approved, it comes back to the authority set as Starts By” — অর্থাৎ অনুমোদনের পর ফাইল ইনিশিয়েটরের কাছেই ফিরে আসে, এবং তখনই Publish করা যায়।

Workflow Approval Publish Checklist
সংক্ষিপ্ত উত্তর

টেন্ডার ড্যাশবোর্ডে Workflow → Create দিয়ে রিভিউয়ার-সংখ্যা ও এসকেলেশনের দিন দিন, প্রতিটি স্তরের জন্য Procurement Role ও ব্যবহারকারী নির্বাচন করুন, তারপর Process the files in Workflow দিয়ে অনুমোদনে পাঠান। অনুমোদিত হয়ে ফাইল ফিরে এলে Publish লিংকে ক্লিক করে মন্তব্য লিখে Publish চাপুন — সফল হলে “Tender published successfully” বার্তা আসে।

প্রকাশের আগে চূড়ান্ত চেকলিস্ট

প্রকাশের পর কাঠামোগত ভুল সংশোধনের একমাত্র পথ বাতিল ও পুনঃদরপত্র। তাই নিচের তালিকাটি বোতাম চাপার ঠিক আগে মিলিয়ে নেওয়াই সবচেয়ে সস্তা বিমা।

  1. APP অনুমোদিত ও প্রকাশিত; সঠিক লট নির্বাচিত; প্রকৃতি, Service Type, পদ্ধতি ও NCT/ICT সঠিক।
  2. সাতটি তারিখ পরস্পর-সঙ্গতিপূর্ণ; ছুটির দিনে পড়েনি; ভ্যালিডিটি যথেষ্ট।
  3. যোগ্যতার শর্ত সমানুপাতিক; বিনির্দেশ ব্র্যান্ড-নিরপেক্ষ; মূল্যায়ন মানদণ্ড ঘোষিত।
  4. STD মিলেছে; BoQ ও ফরম সেট; উন্মুক্ত দরপত্রে BoQ-তে প্রাক্কলিত একক দর নেই।
  5. সিকিউরিটির অঙ্ক গোল সংখ্যায়; মেয়াদ = দরপত্রের মেয়াদ + কমপক্ষে ২৮ দিন।
  6. TEC ও TOC গঠিত, অনুমোদিত ও Notify করা; এনক্রিপশন কমিটি নির্ধারিত।
  7. দাপ্তরিক প্রাক্কলন অনুমোদিত ও প্রবেশ করানো; Formula তৈরি ও পরীক্ষিত।
  8. ওয়ার্কফ্লোর চূড়ান্ত কর্তৃপক্ষ DOP অনুযায়ী সঠিক স্তরের; এসকেলেশনের দিন শূন্য নয়।

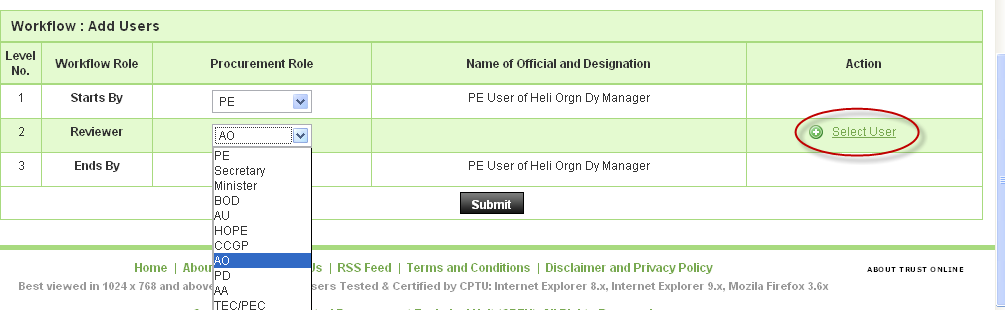

দরপত্রের ওয়ার্কফ্লো তৈরি
দরপত্রের ওয়ার্কফ্লো তৈরি

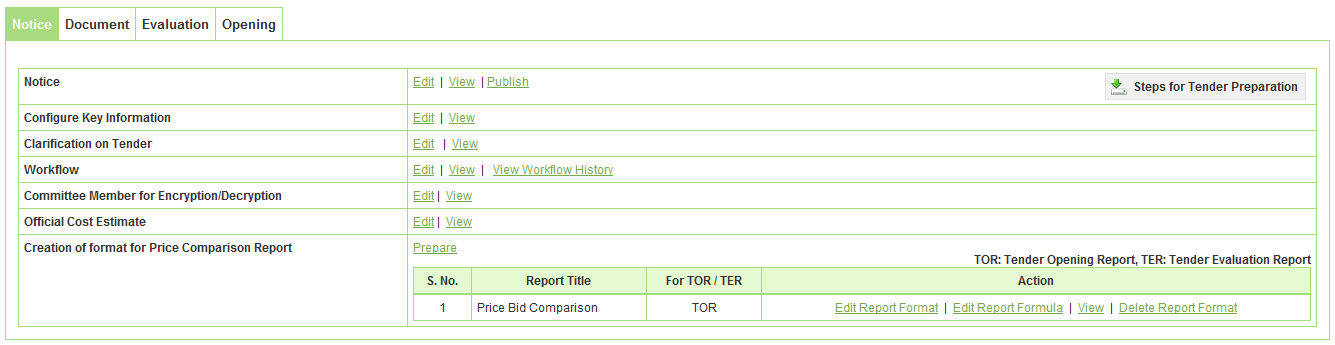

মন্তব্য লিখে Publish
মন্তব্য লিখে Publish

প্রকাশ আটকে গেলে

প্রকাশের বোতাম নিষ্ক্রিয় থাকা প্রায় সবসময়ই কোনো একটি পূর্বশর্ত অসম্পূর্ণ থাকার সংকেত।

  1. Publish লিংক আসছে না — ওয়ার্কফ্লোর অনুমোদন সম্পূর্ণ হয়নি; Workflow History দেখে শেষ অনুমোদনকারী কে তা বের করুন।
  2. এনক্রিপশন ধাপ সক্রিয় হচ্ছে না — কমিটির কোনো সদস্য এখনও সম্মতি দেননি।
  3. প্রাক্কলন প্রবেশ করানো যাচ্ছে না — অনুমোদিত প্রাক্কলন এখনও সংরক্ষিত হয়নি।
  4. তারিখ প্রত্যাখ্যাত — প্রকাশের তারিখ অতীতে, বা ন্যূনতম সময় পূর্ণ হচ্ছে না।
  5. অনুমোদনকারীর নাম তালিকায় নেই — DOP অনুযায়ী ওই অঙ্কে তিনি অনুমোদনকারী নন।

প্রকাশের পর সঙ্গে সঙ্গে যা করবেন

  1. View Notice দিয়ে প্রকাশিত নোটিশটি খুলে দেখুন।
  2. My Tenders-এ নিশ্চিত হোন দরপত্রটি Live ট্যাবে এসেছে।
  3. কমিটি সদস্যদের Notify করা হয়েছে কিনা যাচাই করুন।
  4. গুরুত্বপূর্ণ তারিখগুলো To Do List-এ যোগ করুন — বিশেষত ভ্যালিডিটি শেষ হওয়ার আগাম সতর্কতা।
  5. পত্রিকা-বিজ্ঞাপনের ব্যবস্থা সময়মতো হচ্ছে কিনা নিশ্চিত করুন।

প্রকাশ শেষ নয়, শুরু। এখান থেকেই শুরু হয় সক্রিয় ব্যবস্থাপনার পর্ব — প্রশ্নের উত্তর, মিটিং, প্রয়োজনে সংশোধনী এবং উন্মুক্তকরণের প্রস্তুতি। প্রকাশ-পরবর্তী ব্যবস্থাপনা →

বইয়ে আরও বিস্তারিত

দরপত্রের ওয়ার্কফ্লো, অনুমোদন ও প্রকাশ — সম্পূর্ণ আইনি ব্যাখ্যা, বিধির উদ্ধৃতি ও চেকলিস্টসহ “e-GP ক্রয়কারীর নির্দেশিকা” বইয়ে।

ক্রয়কারী ম্যানুয়ালের সব পাতা

শুরু করা
অ্যাকাউন্ট ও প্রশাসন
ভূমিকাভিত্তিক গাইড
ক্রয়চক্রের ধাপ

← ক্রয়কারী ম্যানুয়ালের হোম

উৎস ও দাবিত্যাগ। এই পাতাটি বাংলাদেশ পাবলিক প্রকিউরমেন্ট অথরিটির (BPPA/CPTU) দাপ্তরিক e-GP System User Manual সিরিজ, Public Procurement Act ২০০৬ ও Public Procurement Rules ২০২৫-এর ভিত্তিতে তৈরি একটি স্বাধীন শিক্ষামূলক গাইড — এটি BPPA-র দাপ্তরিক প্রকাশনা নয়। পোর্টালের সংস্করণ সময়ে সময়ে হালনাগাদ হয়; কোনো অসঙ্গতি দেখা দিলে দাপ্তরিক বিধি ও ম্যানুয়ালই চূড়ান্ত। দাপ্তরিক ভিডিও টিউটোরিয়াল: vt.eprocure.gov.bd।
